Budowa drogi gminnej w m. Starosiedle gm. Gubin

RZĄDOWY FUNDUSZ POLSKI ŁAD PROGRAM INWESTYCJI STRATEGICZNYCH
30 lipca 2021r. Gmina Gubin złożyła do Prezesa Rady Ministrów za pośrednictwem Banku Gospodarstwa Krajowego wniosek o dofinanowanie z Rządowego Funduszu Polski Ład: Program Inwestycji Strategicznych inwestycji:
"Budowa drogi gminnej w m. Starosiedle gm. Gubin"
Szacowana kwota inwestycji: 961.787,00 zł
Wnioskowana wartość dofinansowania do 95%: 913.697,00 zł
Inwestycja realizowana w terminie: do 12 m-cy od podpisania umowy z Wykonawcą
Kwoty po przetargu:
Kwota inwestycji: 1.015.980,00 zł
Wartość dofinanowania z Promesy: 913.697,00 zł
Kwoty po zmianach wynagrodzenia z tyt. robót dodatkowych:
Kwota inwestycji: 1.117.595,01 zł
Wartość dofinanowania z Rządowego Funduszu Polski Ład - Program Inwestycji Strategicznych: 913.697,00 zł
OPIS INWESTYCJI:
Droga budowana na działkach 329, 330, 281/13, 281/12, 281/14 o dł. 565m. Starosiedle zamieszkuje ok. 320 osób. Zakres robót budowlanych: wykonanie nawierzchni jezdni o szer. 5-6m i nacisku na oś -115KN, rodzaj nawierzchni - kostka betonowa, pow. 2825 m2, budowa zjazdów o pow. 200 m2, wykonanie poboczy z kruszywa łamanego o szer. 0,75 m i pow. 847,50 m2, budowa parkingów o pow. 500 m2 przy cmentarzu komunalnym. Kategoria ruchu KR2. Odwodnienie: spadki podłużne i powierzchniowe. Droga będzie biegła bezpośrdnio przy budynkach mieszkanych, kościele parafialnym, szkole i cmentarzu komunalnym.
W dniu 17.11.2021 r. Gmina Gubin otrzymała promesę wstępną Nr 01/2021/6346/PolskiLad dzięki której została zakwalifikowana do otrzymania promesy inwestycyjnej do kwoty 913.697,00 zł.
Zgodnie z zapisami programowymi, Gminy w ciągu 6 miesięcy od udostępnienia promesy wstępnej, są zobligowane do uruchomienia postępowania zakupowego.

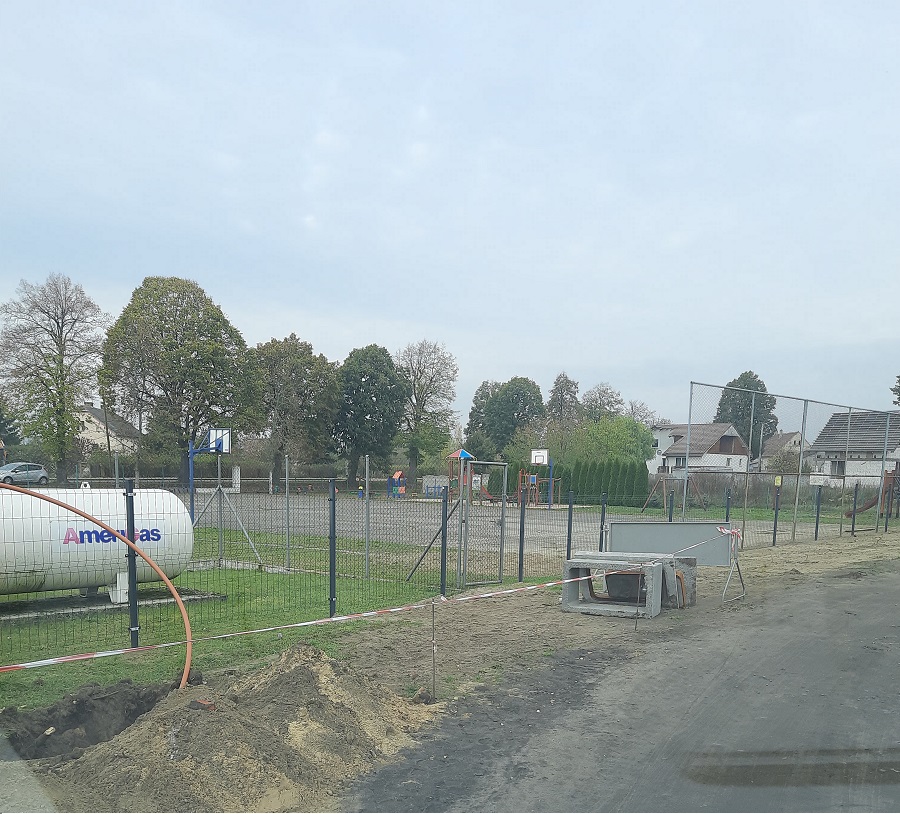

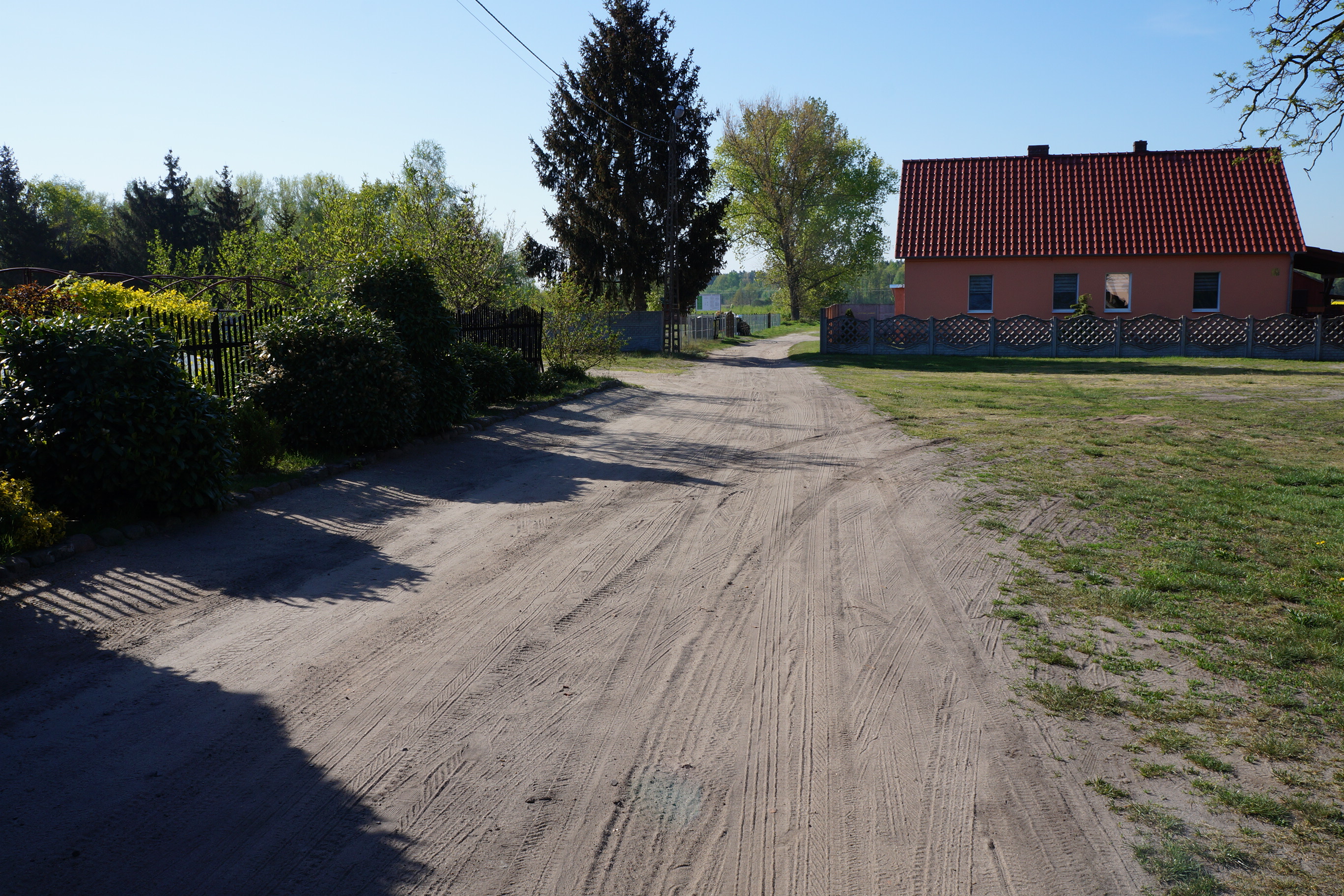

Zdjęcia przed realizacją:

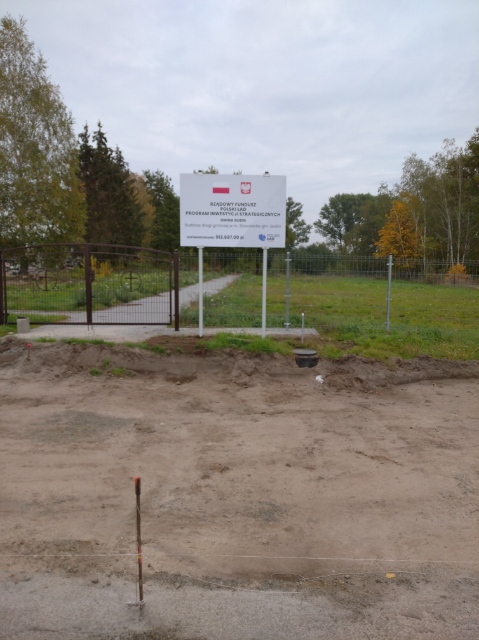

13.05.2022r.
Gmina Gubin w dniu 13.05.2022r. ogłosiła przetarg na wyłonienie wykonawcy zadania. LINK do przetargu bip.gminagubin.pl.
30.06.2022
30.06.2022r. Gmina Gubin otrzymała promesę właściwą (inwestycyjną) Nr 01/2021/6346/PolskiLad na kwotę 913.697,00 zł.

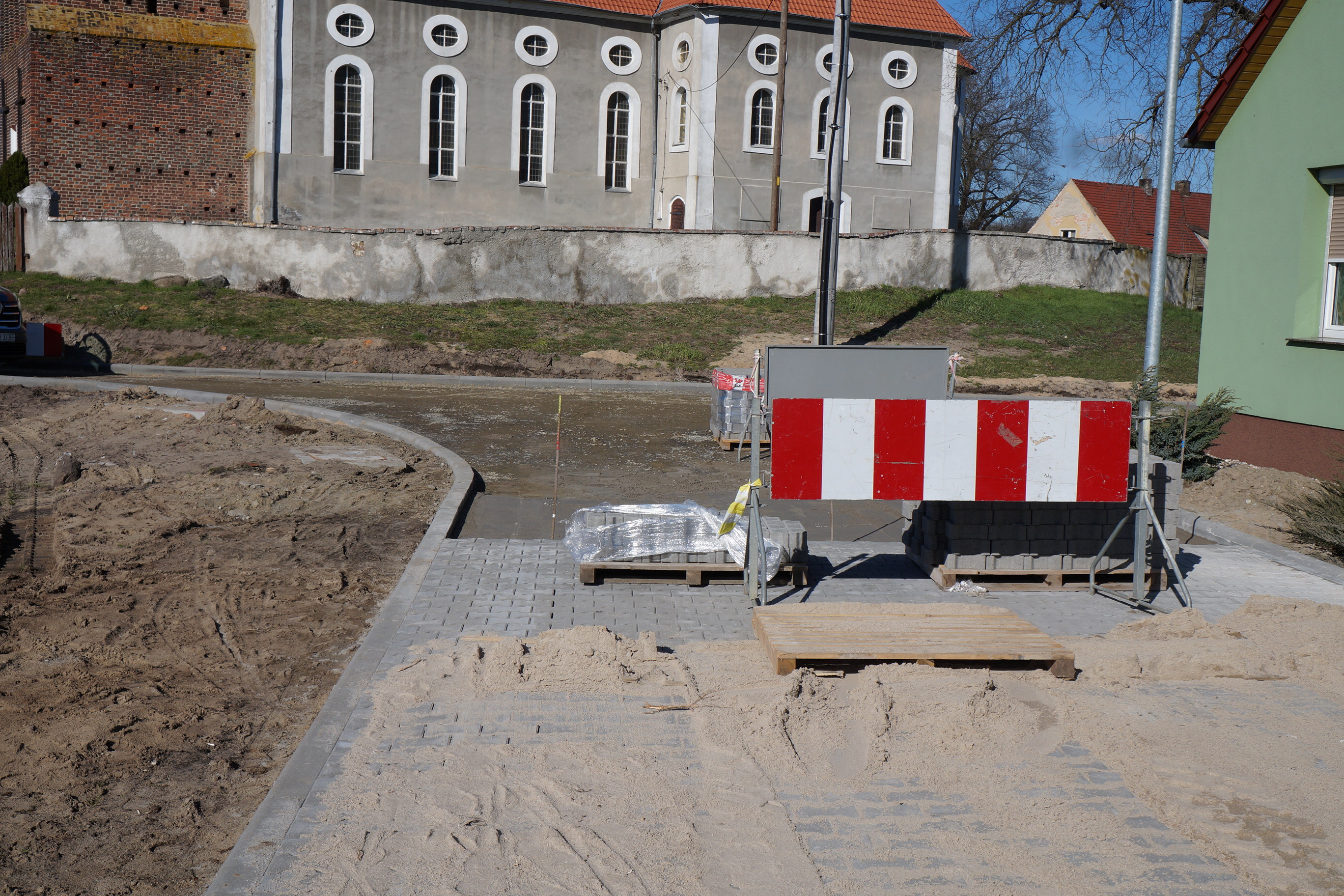

21.07.2022
15.07.2022r. podpisano umowę z Wykonawcą (A.D.W. Mikołajczyk z Żar) na wykonanie inwestycji. Termin zakończenia prac określono na 15.03.2023r.

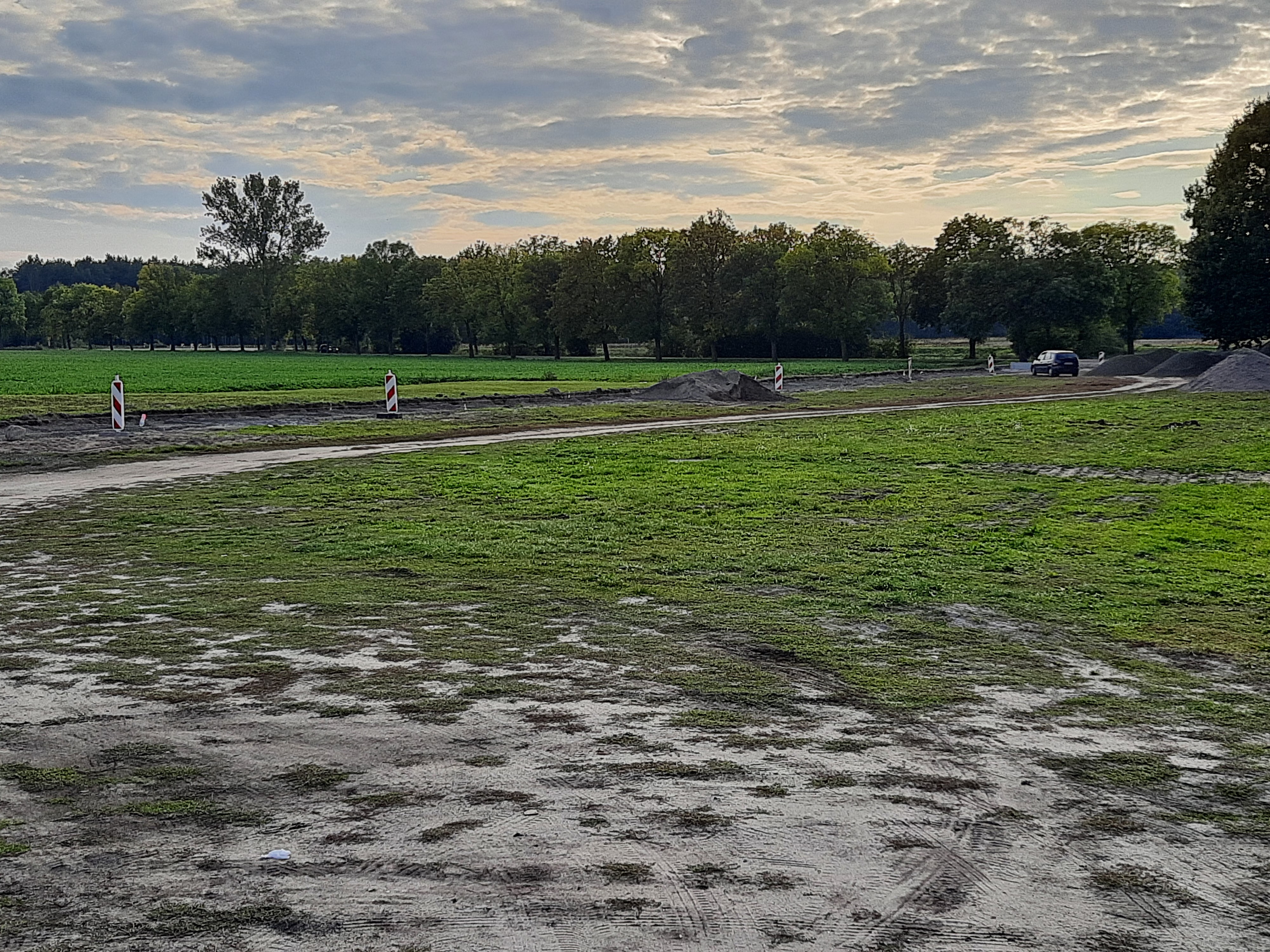

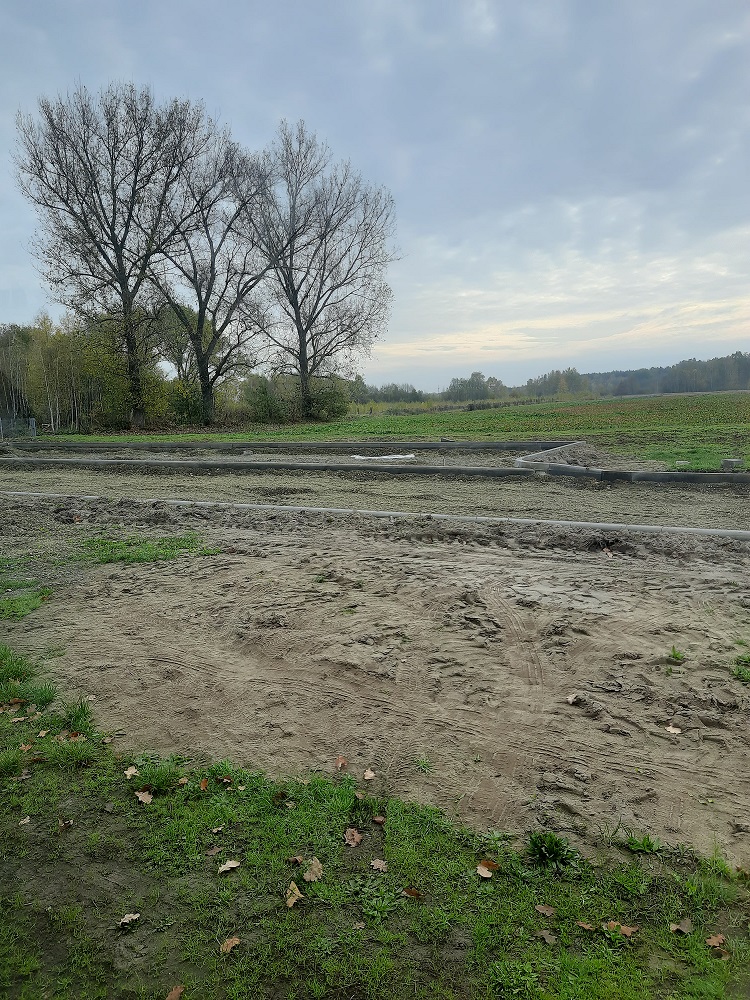

28.09.2022r.
Zdjęcia z realizacji inwestycji.

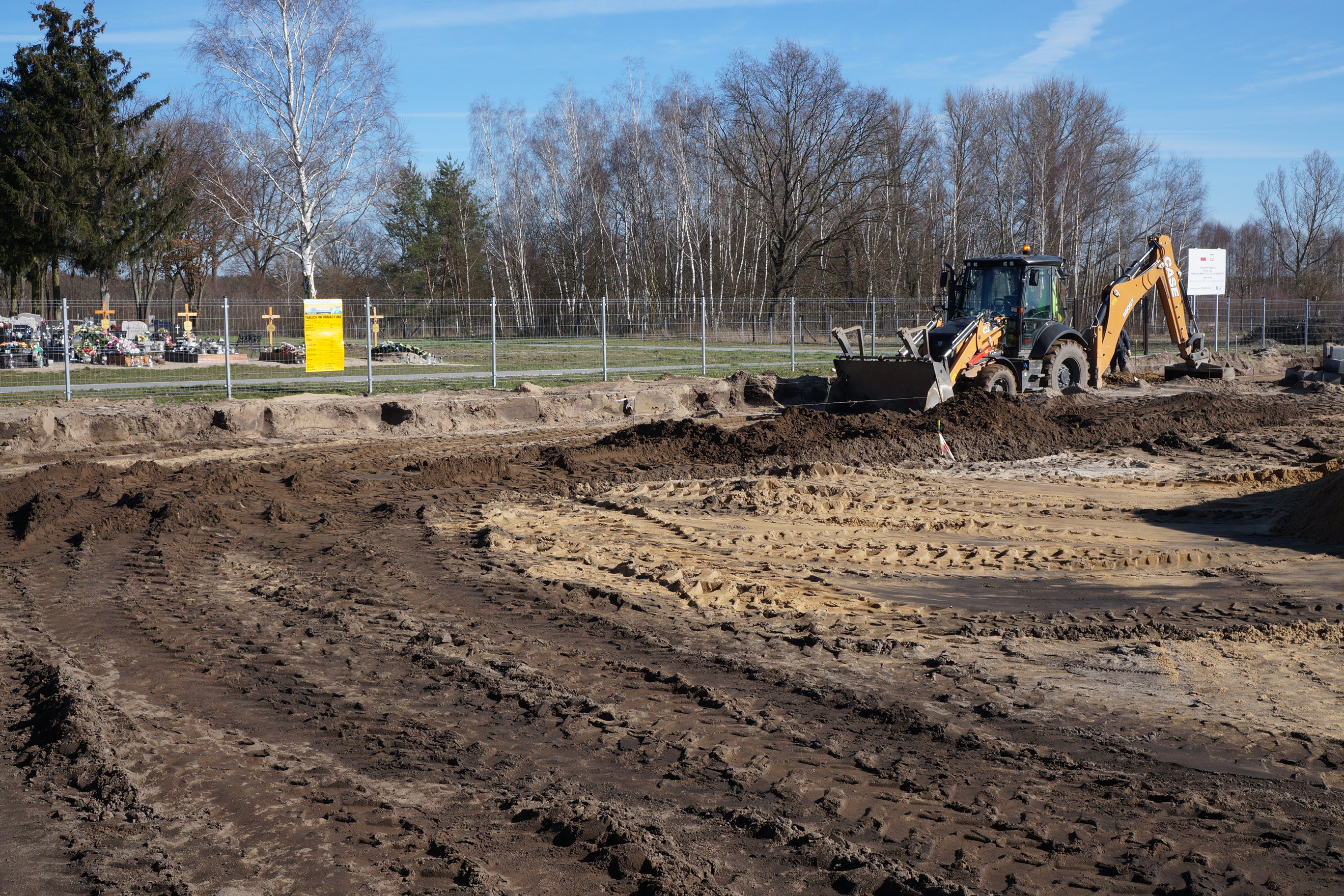

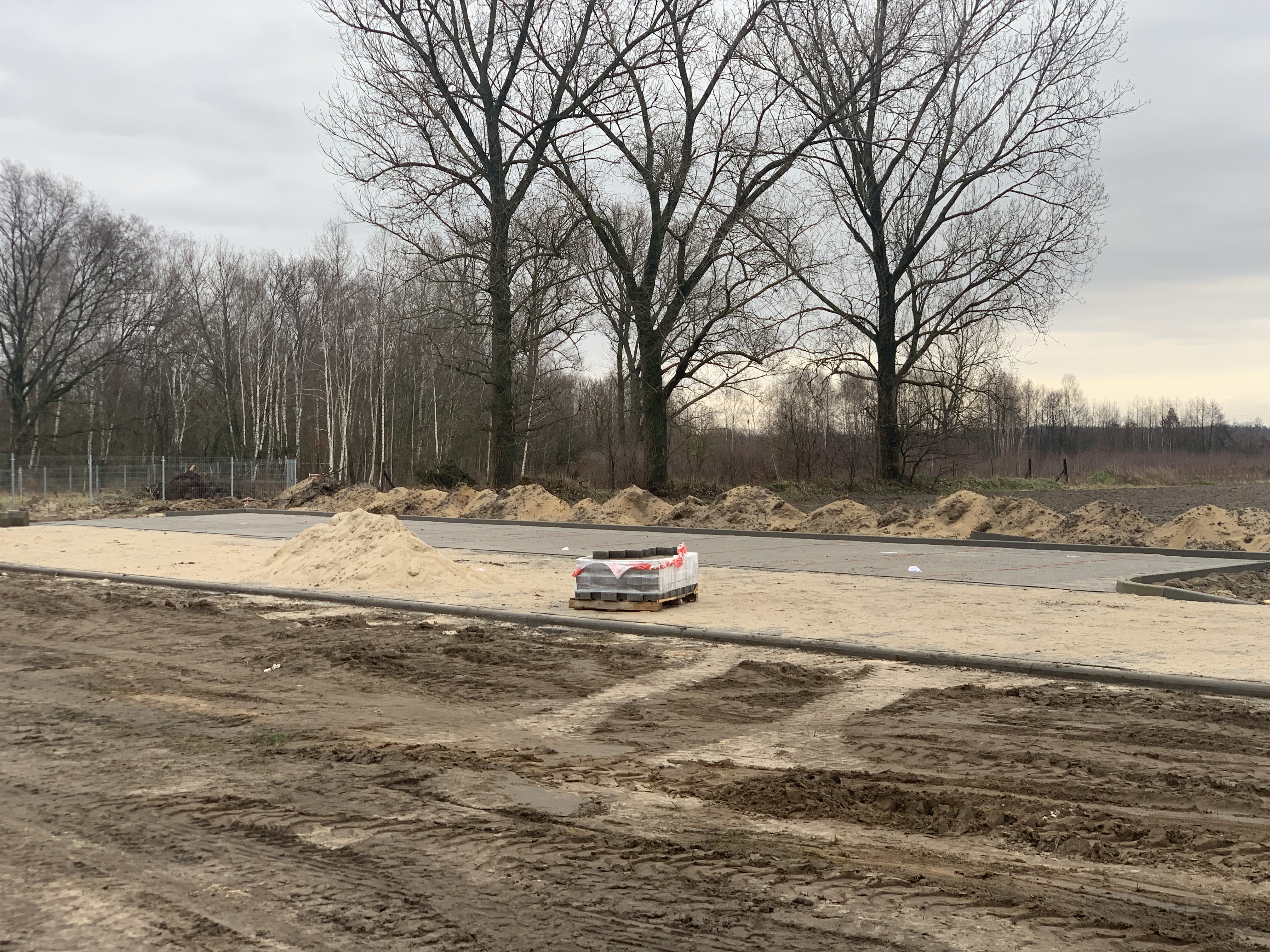

03.11.2022r.
Zdjęcia z realizacji inwestycji:

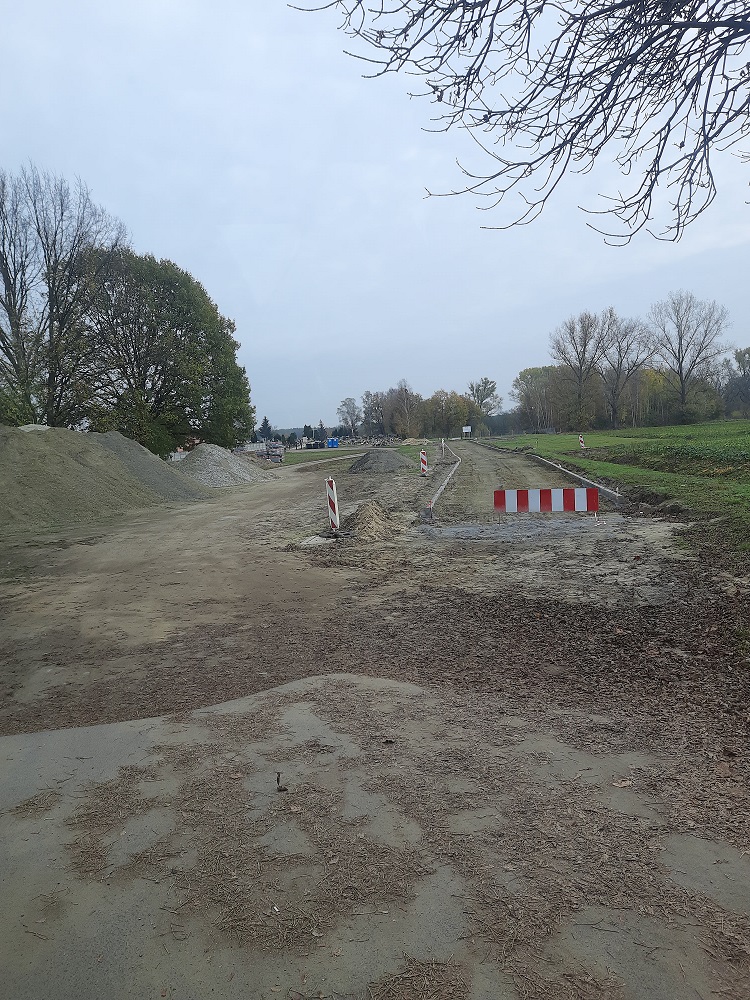

Zdjęcia z realizacji inwestycji 13.02.2023

16.03.2023r.

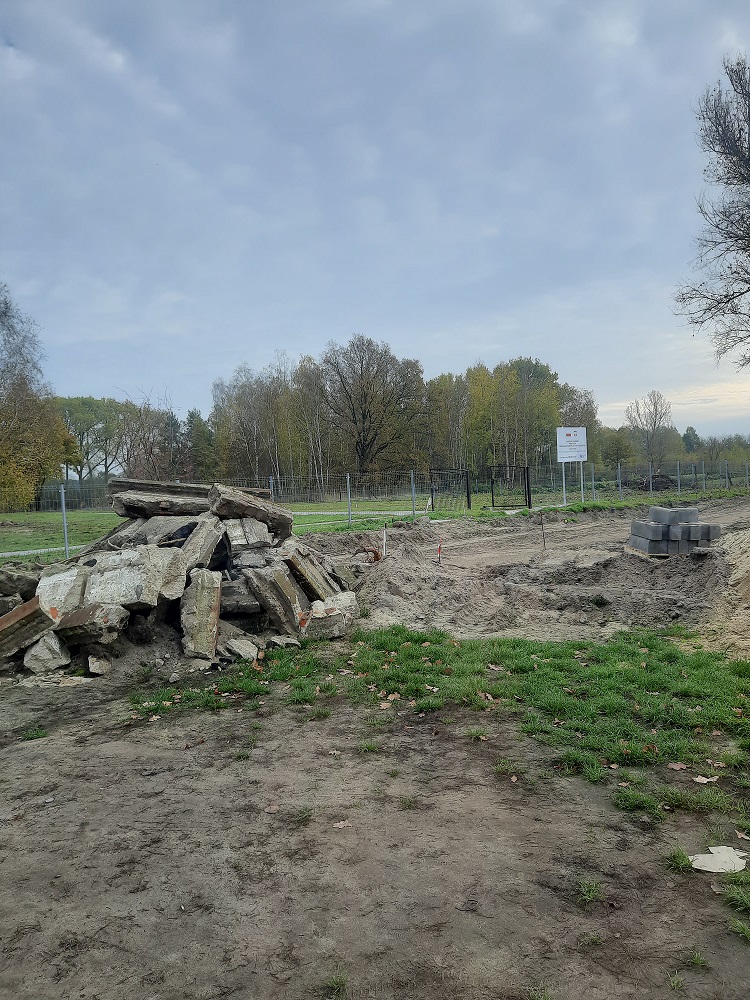

Zdjęcia z realizacji inwestycji:
30.06.2023r.
W czerwcu 2023r. nastąpił odbiór i oddanie do użytkowania inwestycji. Już od dziś mieszkańcy mogą cieszyć się i korzystać z nowej, bezpiecznej drogi.

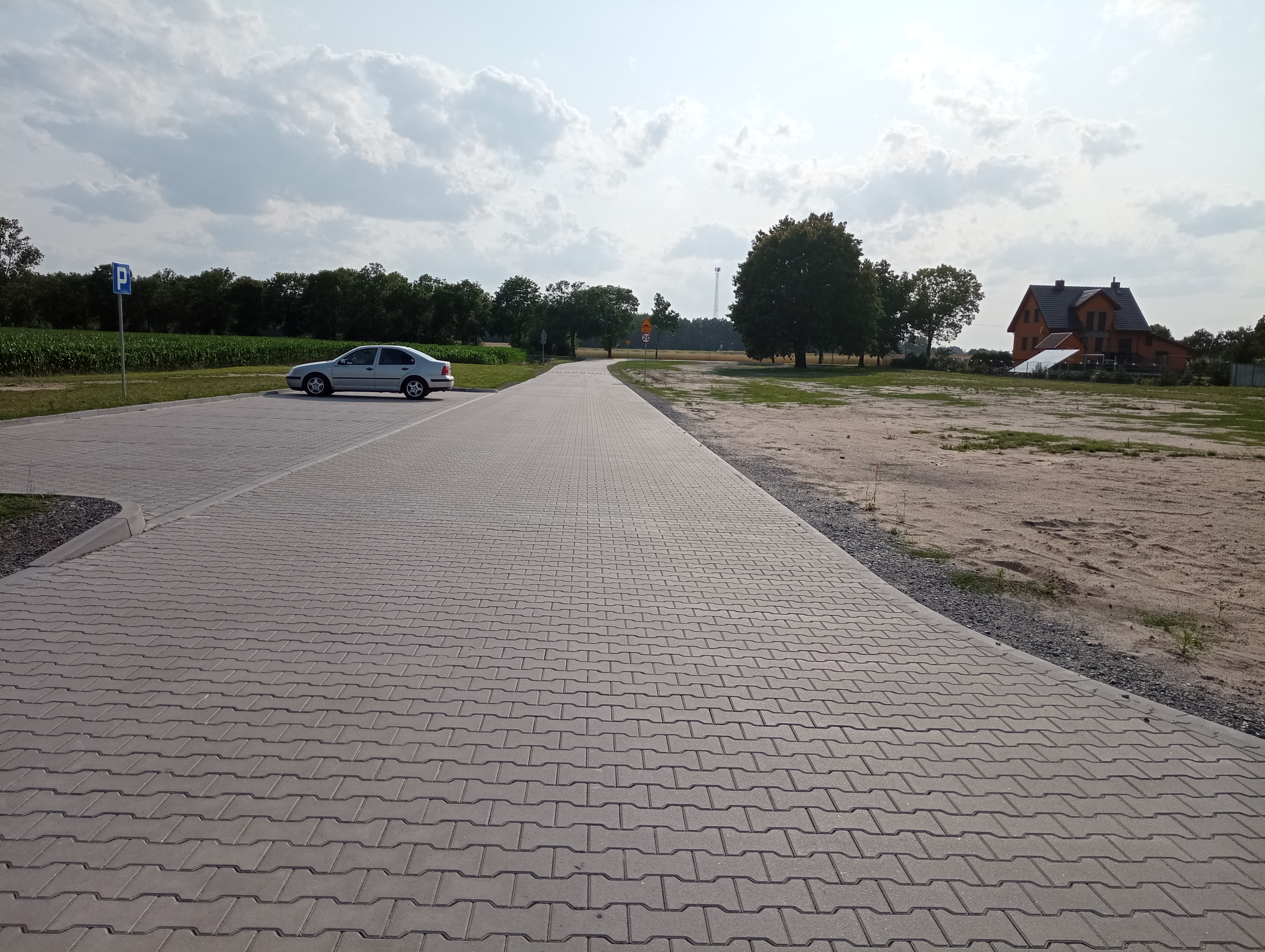

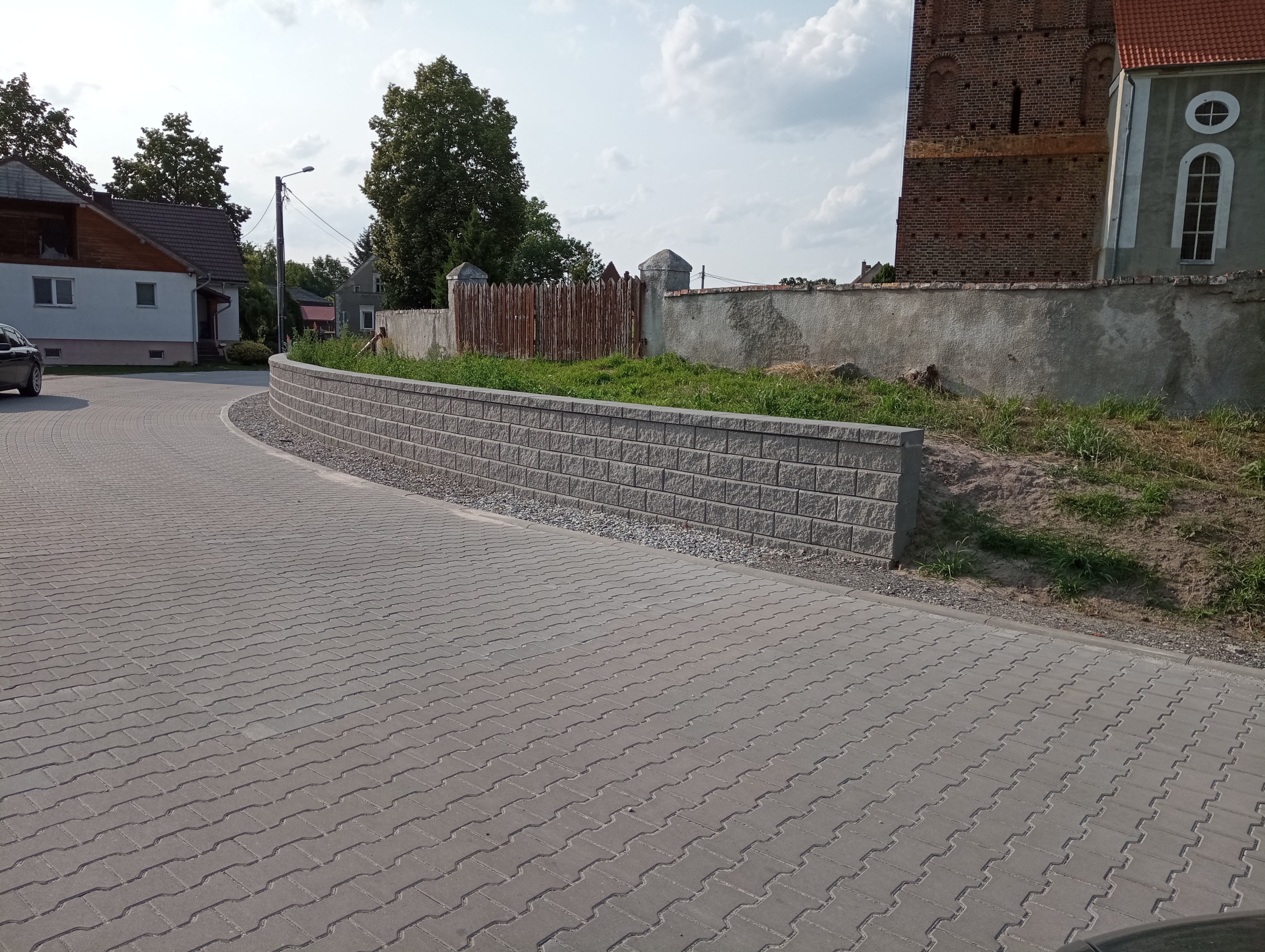

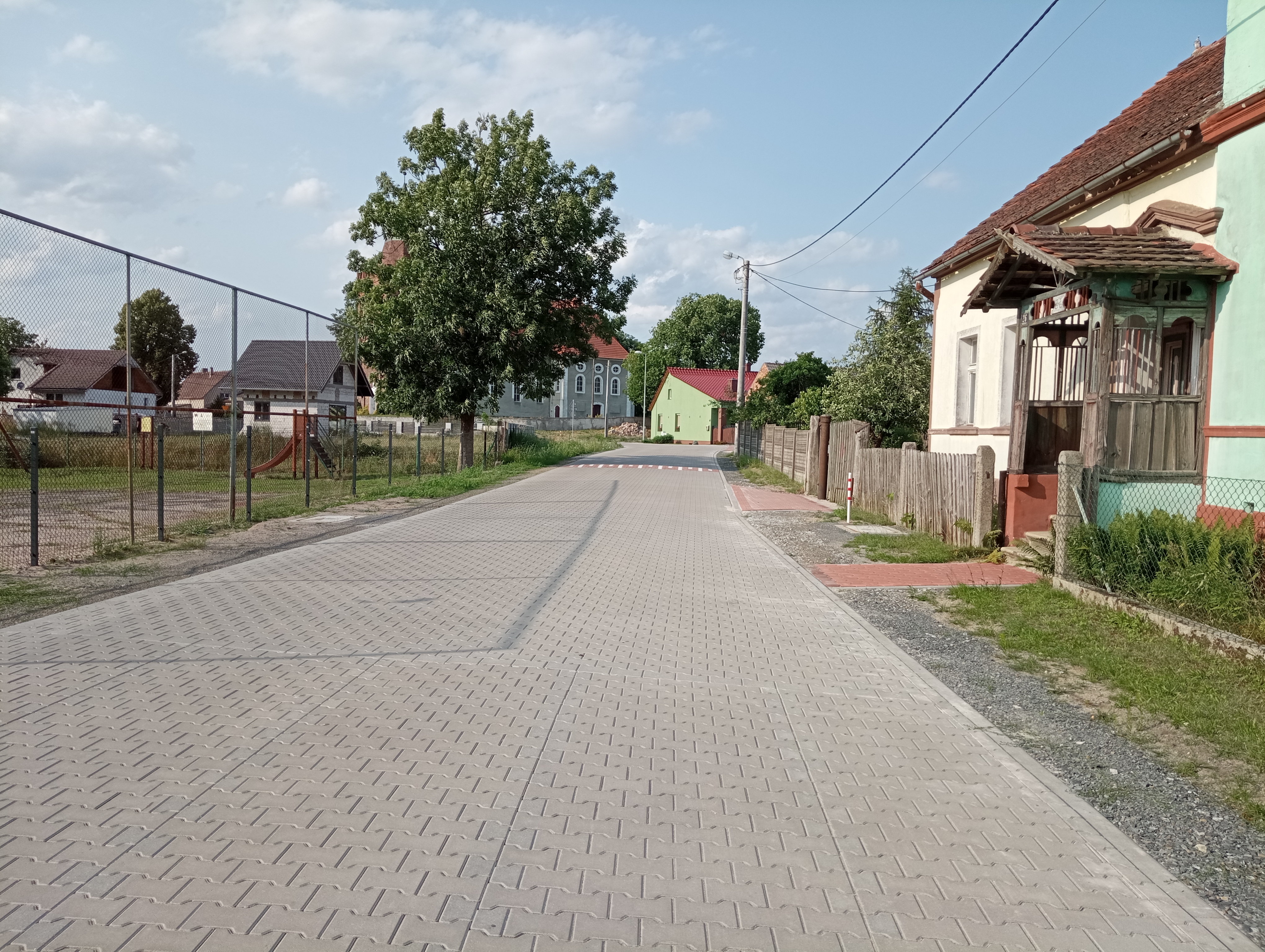

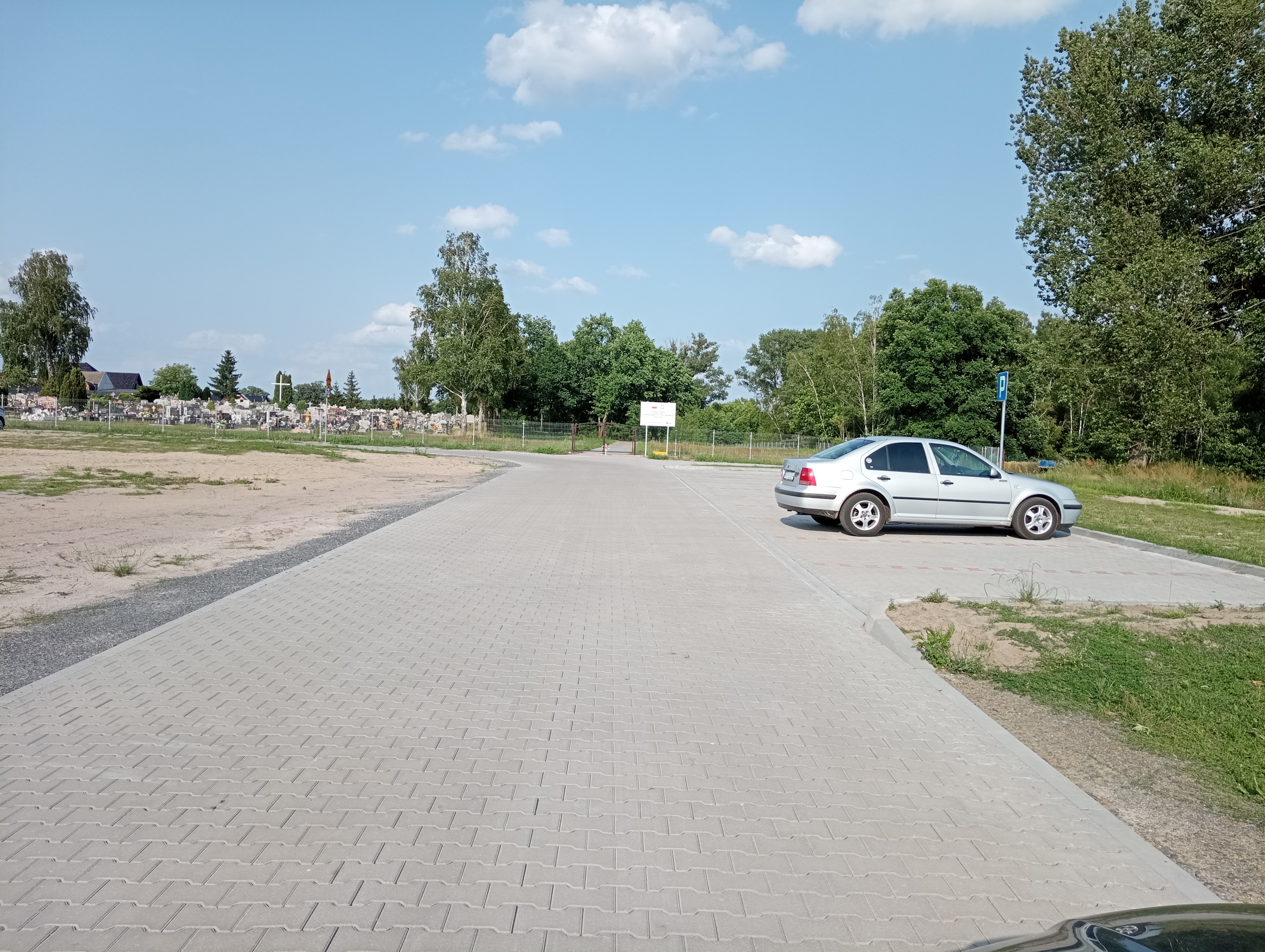

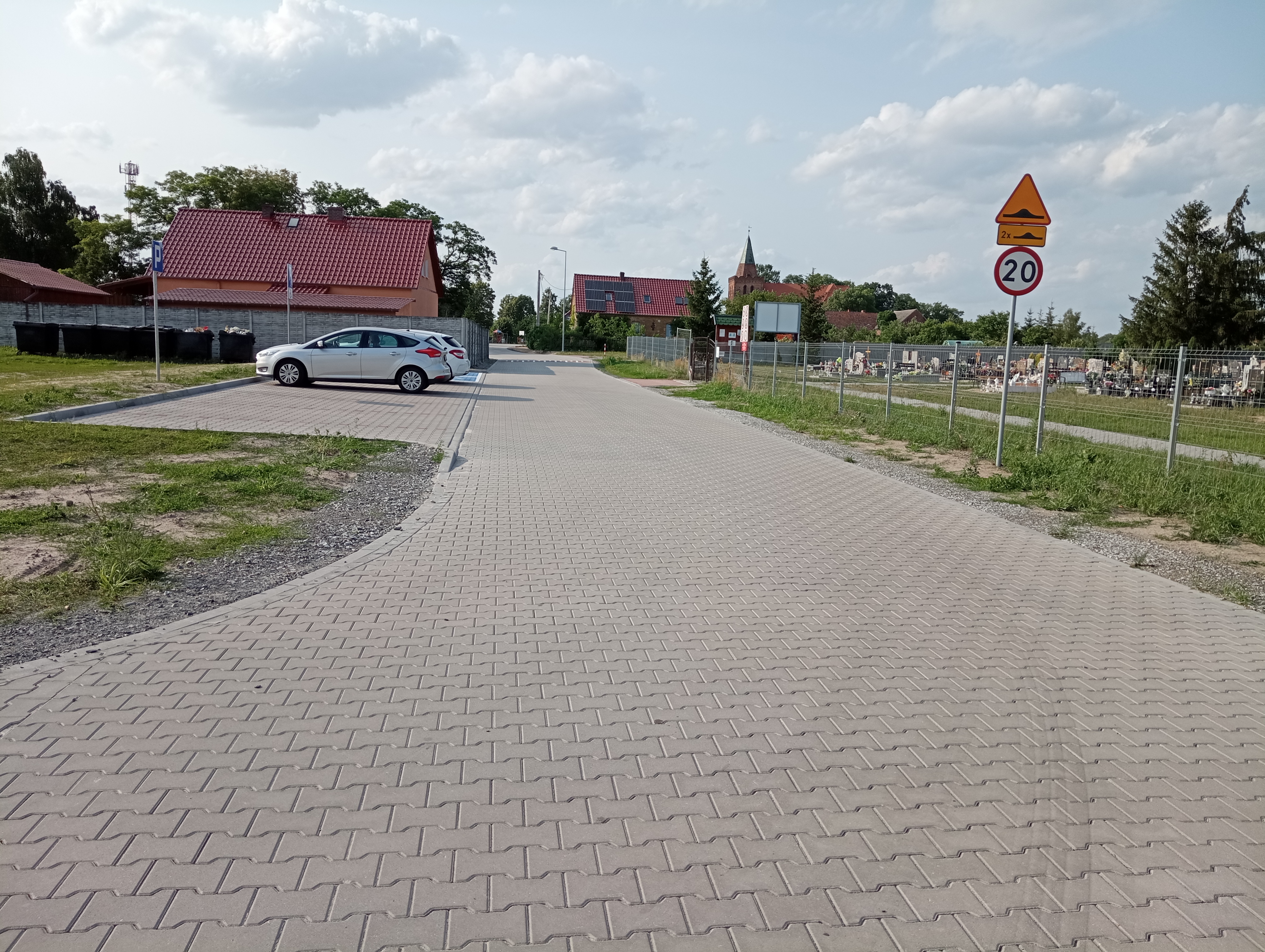

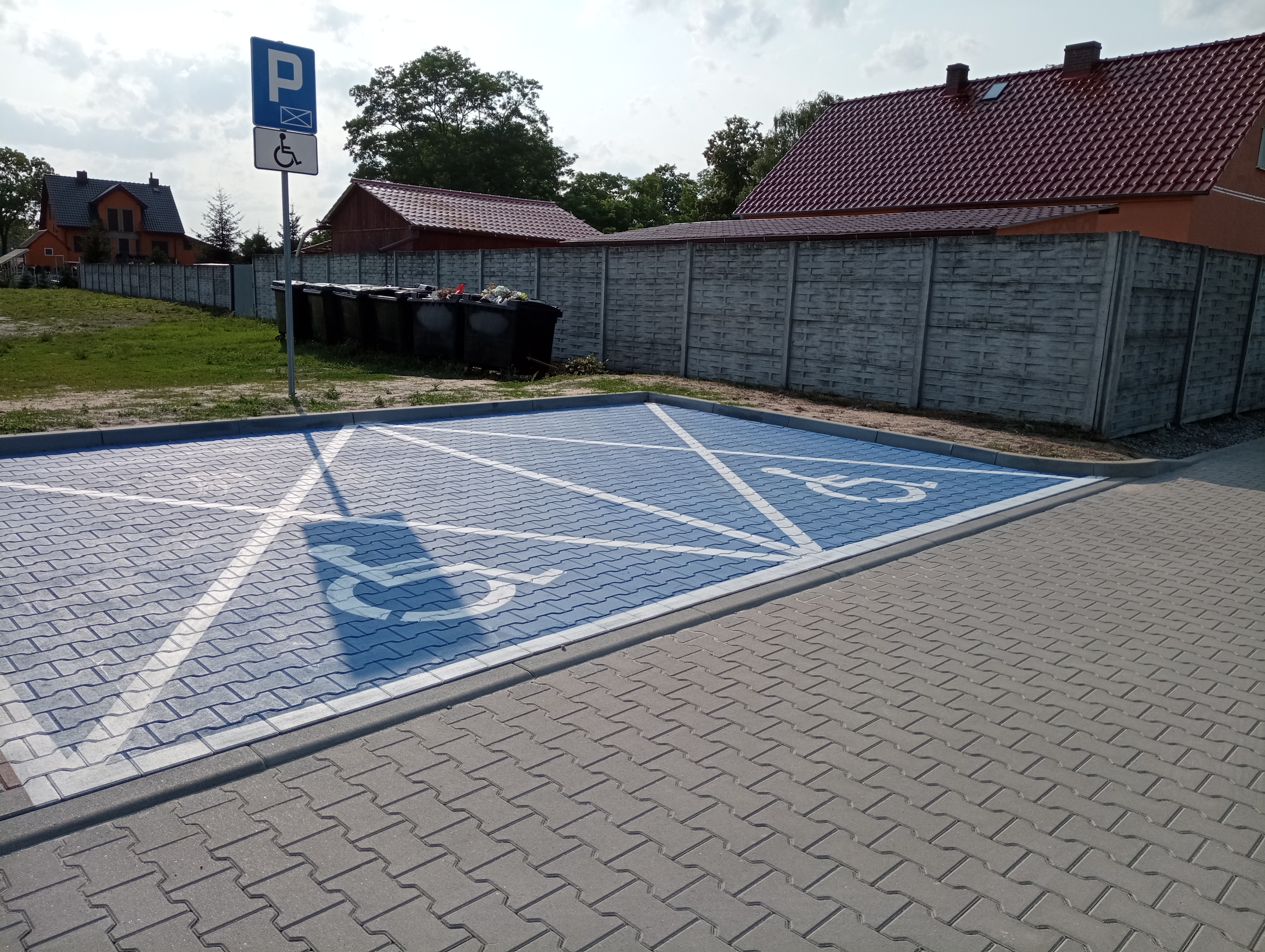

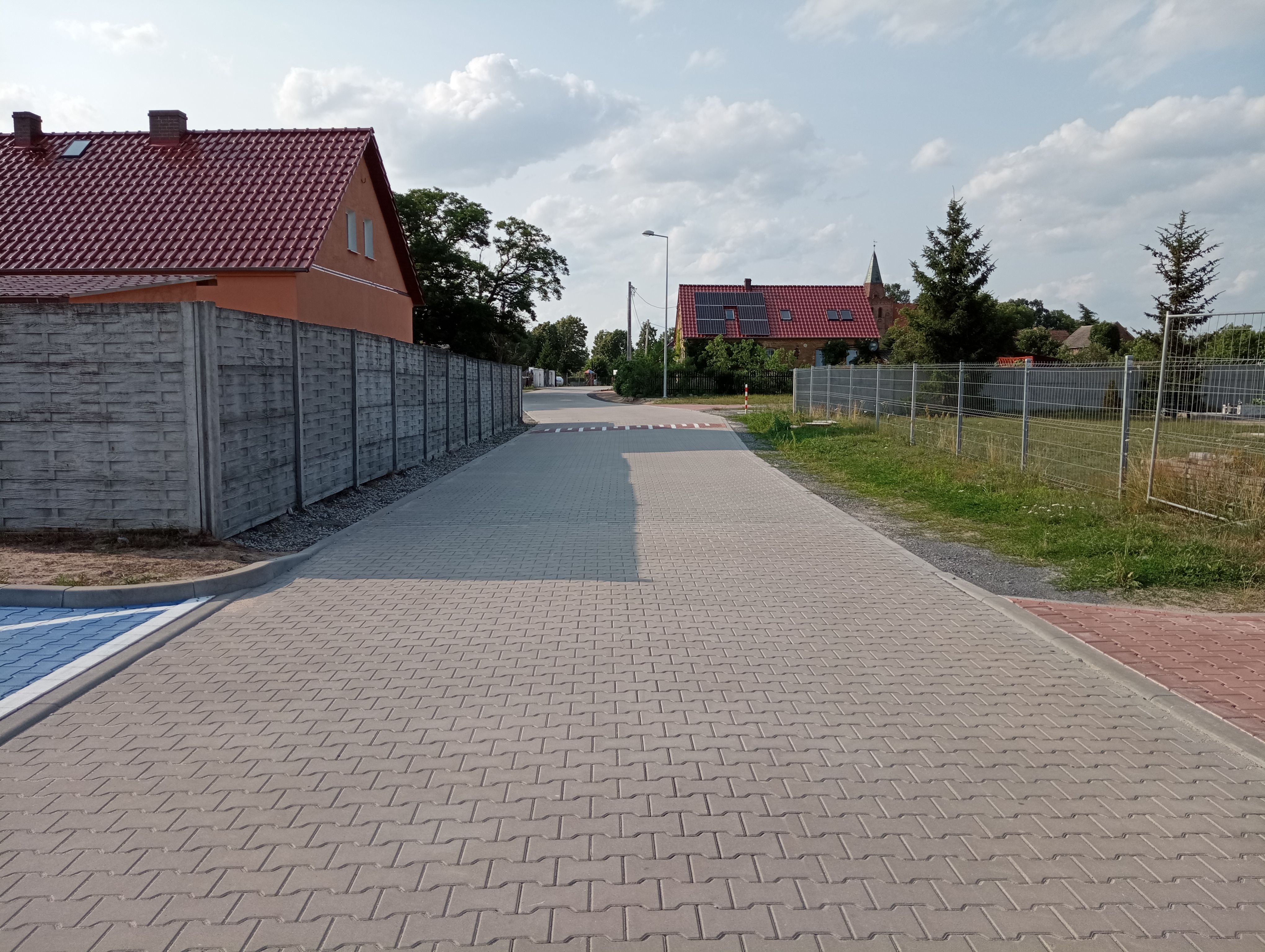

Zdjęcia po zrealizowaniu inwestycji:
